Aktuální vydání

Číslo 12/2021 vyšlo tiskem 1. 12. 2021. V elektronické verzi na webu ihned.

Téma: Měření, zkoušení, péče o jakost

Trh, obchod, podnikání
Na co si dát pozor při změně dodavatele energie?

Číslo 6/2021 vyšlo tiskem
29. 11. 2021. V elektronické verzi na webu ihned.

Aktuality
Poslední zasedání redakční rady časopisu Světlo?
Ing. Jiří Novotný šéfredaktorem časopisu Světlo od jeho založení

Z odborného tisku
Nový datový formát pro popis svítidel

Společnost ČEPS uvedla do provozu nové vedení

4. 10. 2016 | ČEPS, a.s. | www.ceps.cz

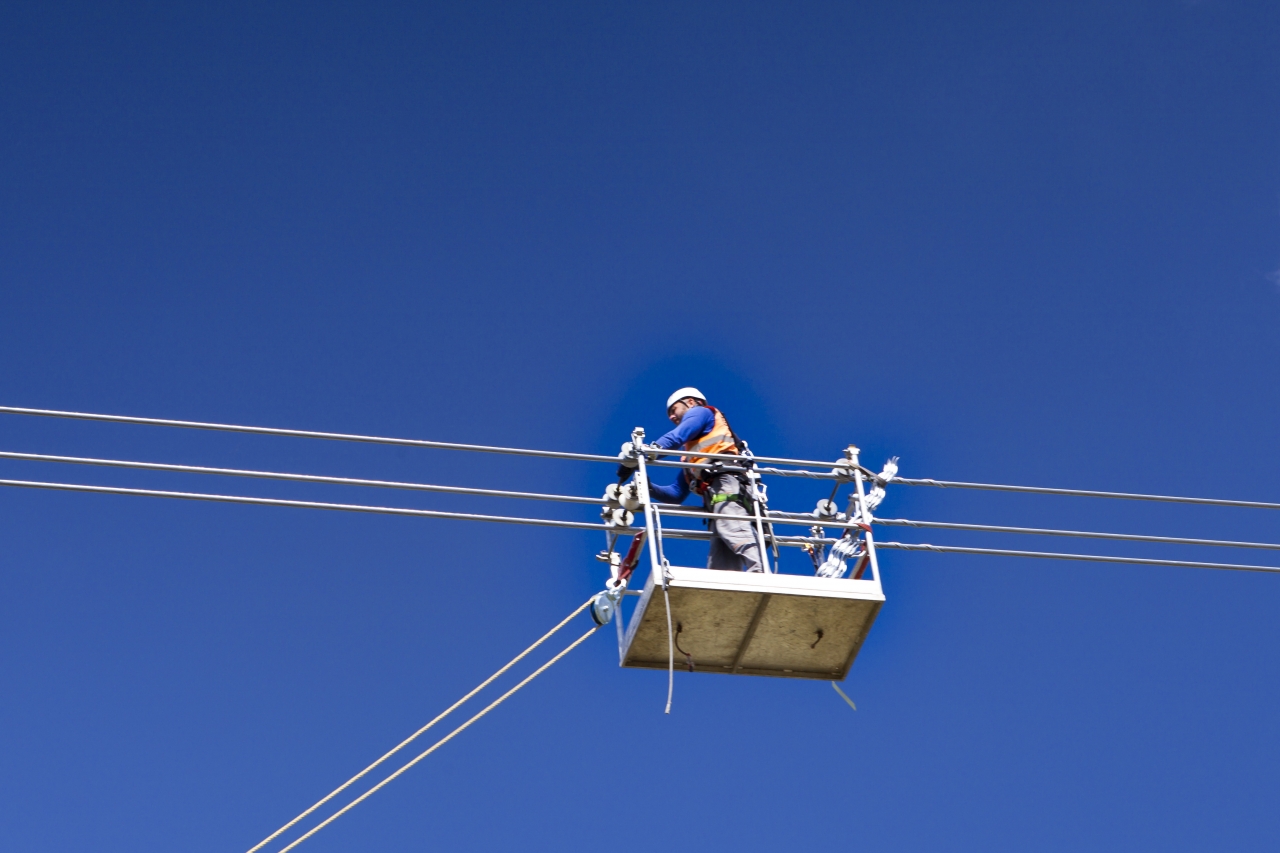

Největší investice do rozvoje české elektroenergetické přenosové soustavy je dokončená. Vedení s provozním označením V410/419 mezi transformovnami Výškov a Čechy Střed zajistí bezpečný a spolehlivý přenos elektrické energie ze severozápadních do středních Čech včetně obrany proti přetokům z Německa.

Nový, téměř stokilometrový úsek je jedním z nejexponovanějších profilů. Přenosy výkonů  v české soustavě směřují převážně ze západu na východ, tedy z míst výroby do míst spotřeby. Vedení zajistí jak spolehlivé vyvedení výkonů stávajících, tak i plánovaných zdrojů  v severozápadních Čechách.

„V posledních letech dochází navíc k vysokým tranzitním tokům přes ČR. Tím se zatížení přenosové soustavy zvyšuje. Tato investice je proto systémovým opatřením v jejím rozvoji, které zvýší a zaručí spolehlivost a efektivnost provozu,“ říká Jan Kalina, předseda představenstva ČEPS, a.s.

Linka prochází Ústeckým a Středočeským krajem. Její trasa v podstatě kopíruje koridor původního vedení 400 kV, které bylo přestavěno na dvojité. K odklonu došlo v místě křížení s dálnicí D8 u obce Odolena Voda. Zatímco původní vedení procházelo přímo obcí, nově ji obchází.

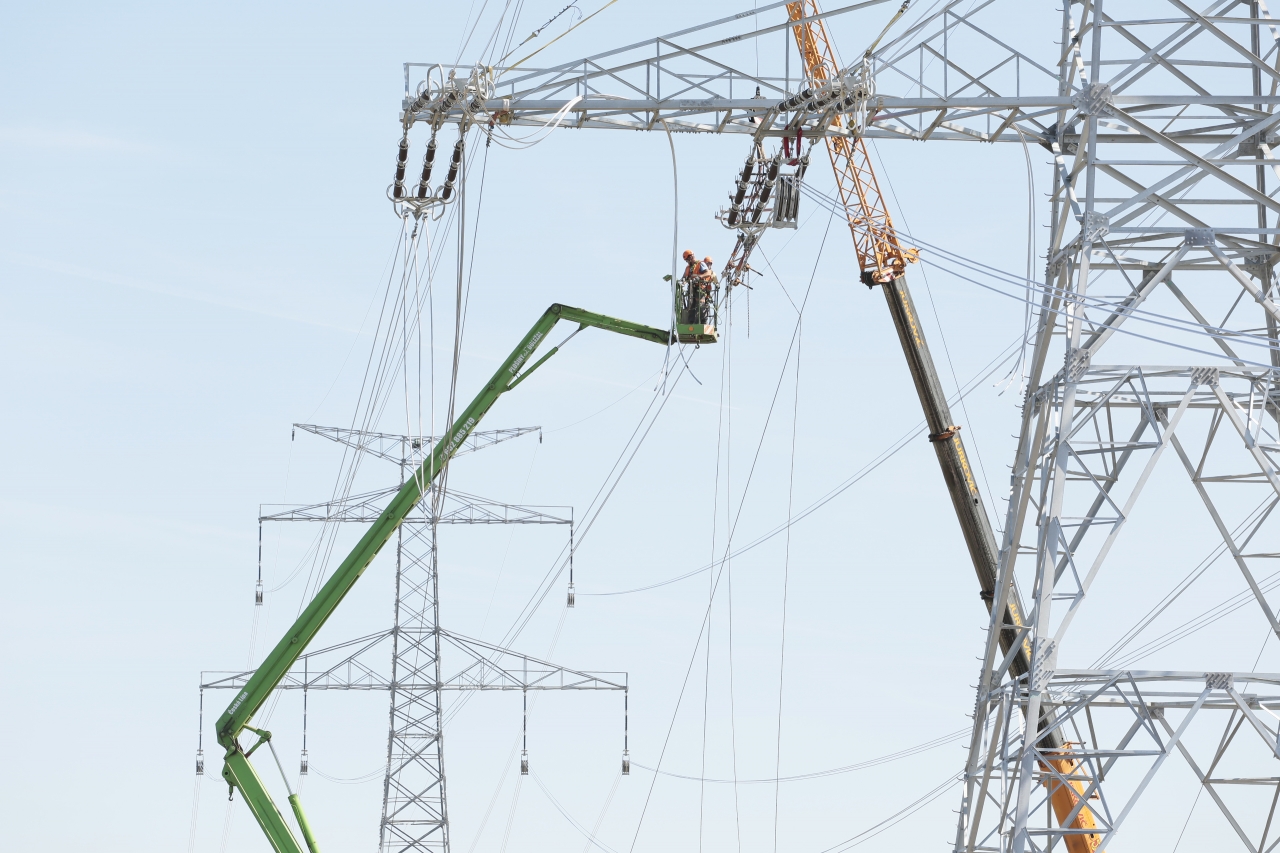

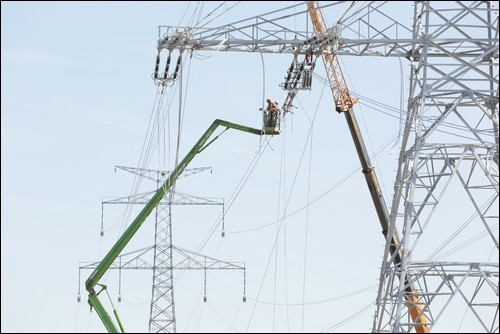

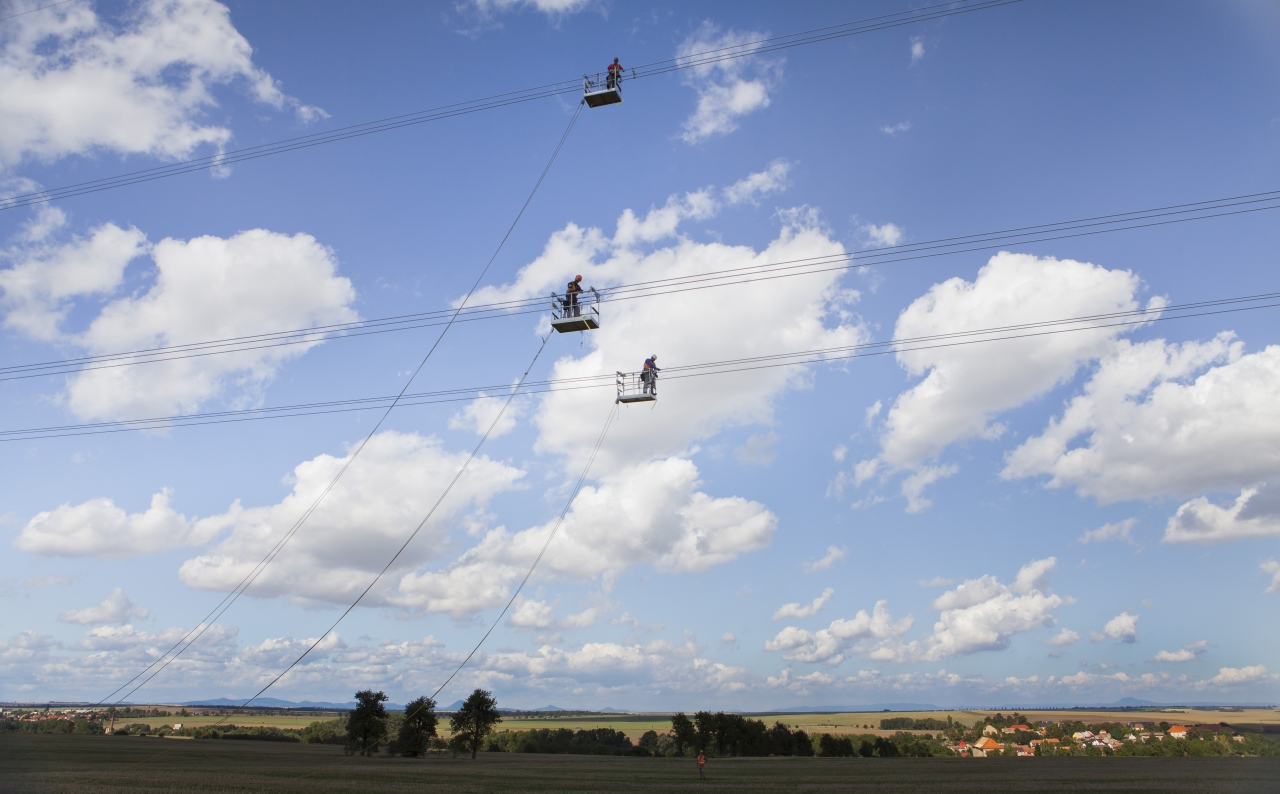

Stavba se začala připravovat v roce 2007, samotná realizace pak proběhla v letech 2013 – 2016. Vzhledem k tomu, že musela projít všemi stupni povolovacích procesů (územní rozhodnutí, vyvlastňovací rozhodnutí, vyhodnocení vlivů na životní prostředí a další), jednalo se o velmi krátký termín na zajištění samotné přípravy. Jen v rámci projednání bylo nutné oslovit víc než šest tisíc dotčených vlastníků pozemků.

„Přes to vše se podařilo za devět let postavit celé vedení. V kontextu našich dalších investičních akcí představuje tato úspěšný případ, který je spíše ojedinělý. Povolovací procesy jsou obvykle výrazně delší,“ dodává Kalina.

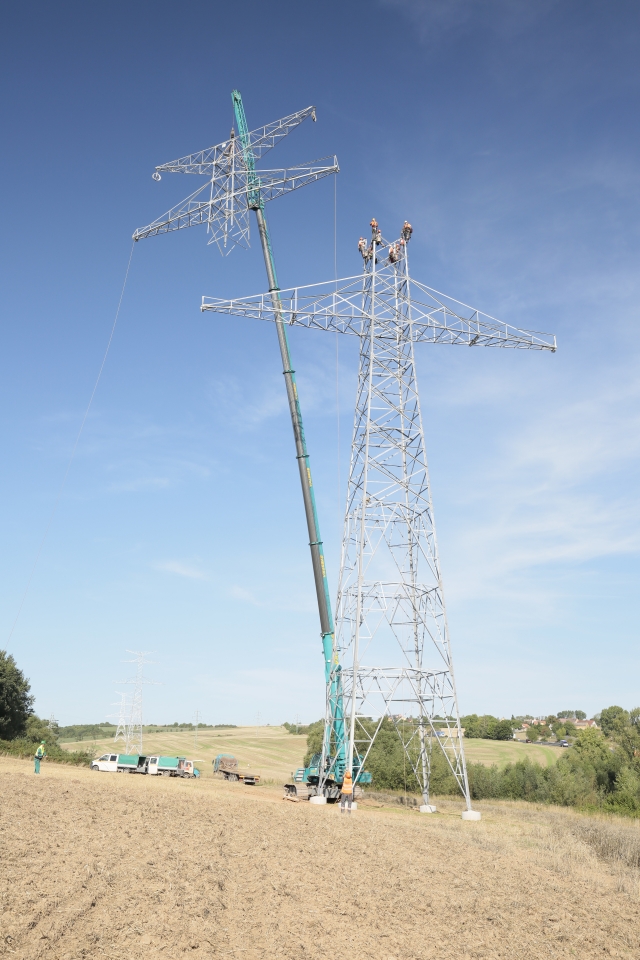

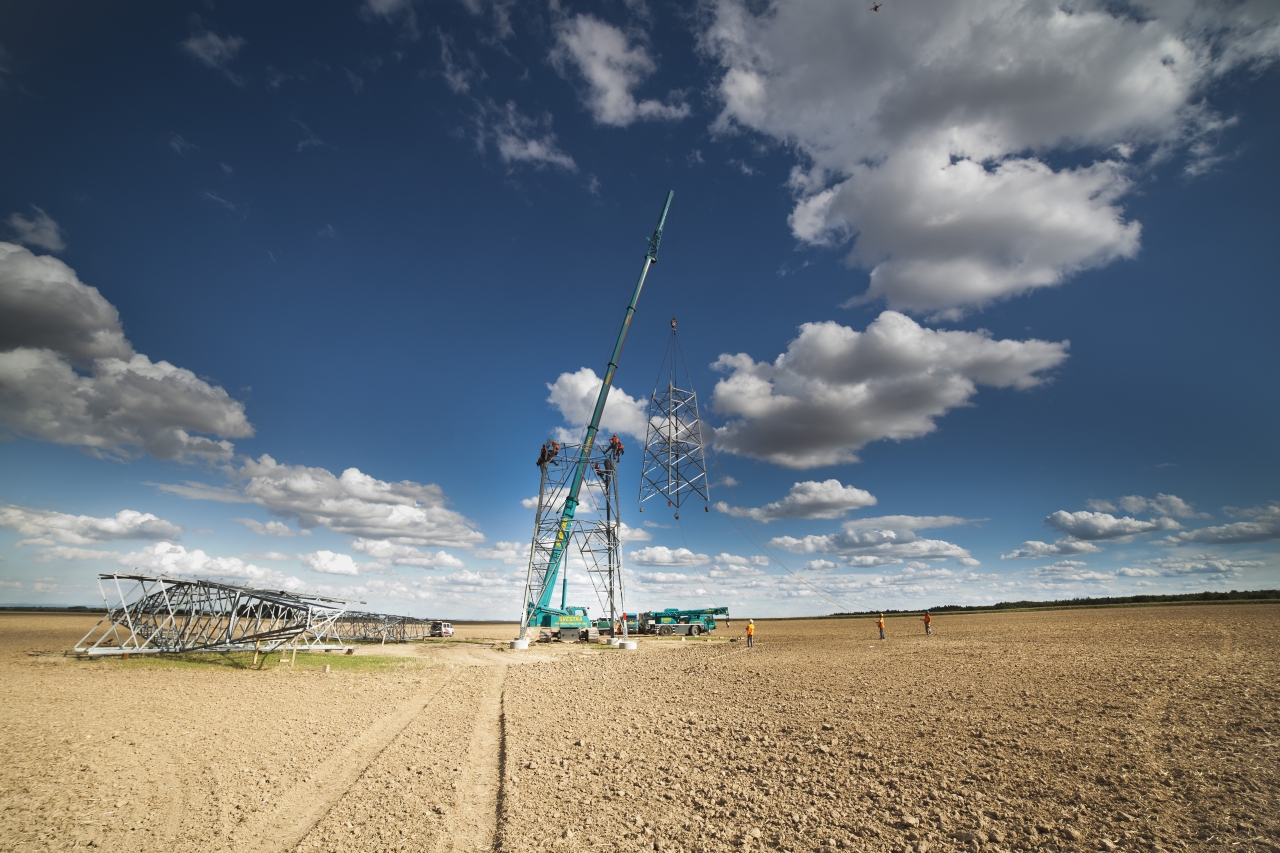

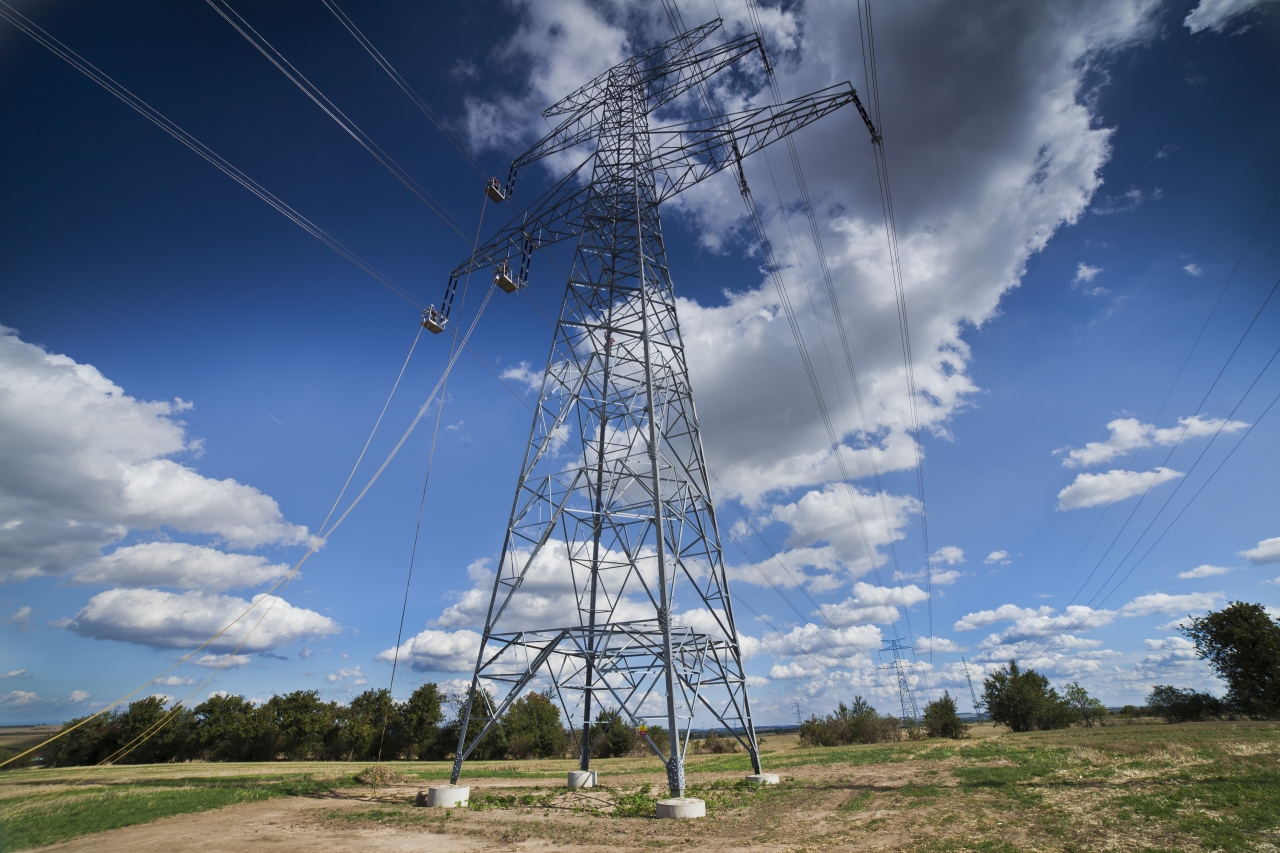

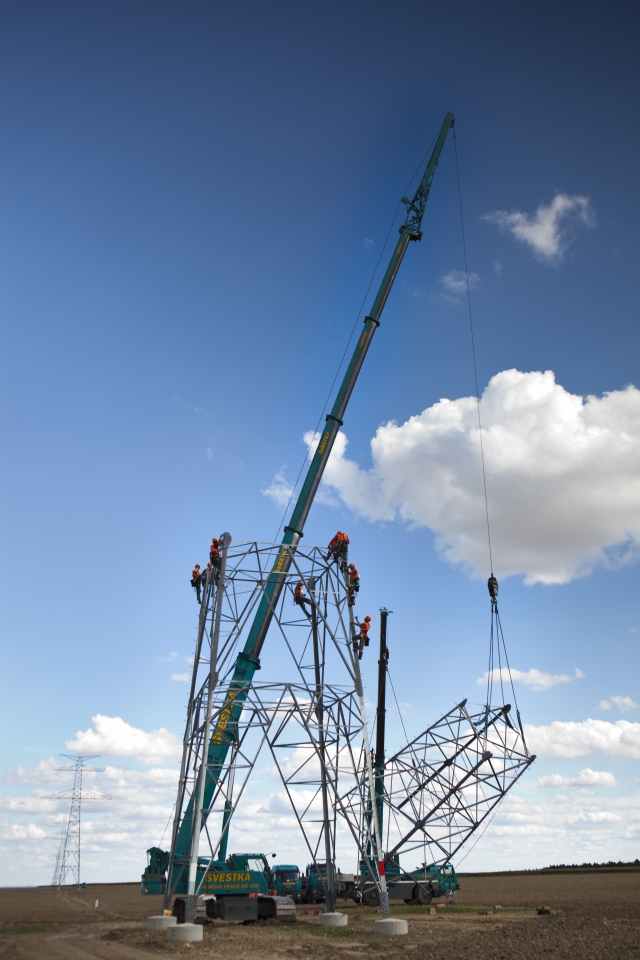

Výjimečné jsou i stožárové konstrukce. Použita byla nová typová řada stožárů konfigurace Dunaj vyvinutá speciálně pro společnost ČEPS.

Celkové investiční náklady na stavbu vedení nepřesáhly plánovaných 2,75 miliardy korun.

Vedení V410/419 v číslech:

Délka: ​95,2 km
​Realizace akce: ​2013 – 2016
​Náklady: ​2,75 mld. Kč
​Počet demontovaných stožárů: ​244
​Počet nových stožárů: ​270
​Celková délka fázového vodiče: ​1 764 km
​Celková délka zemnícího a kombinovaného zemnícího lana: ​196 km
​Hmotnost oceli použité na stožárové konstrukce: ​8 276 t
​Množství betonu použitého na základy: ​19 335 m3

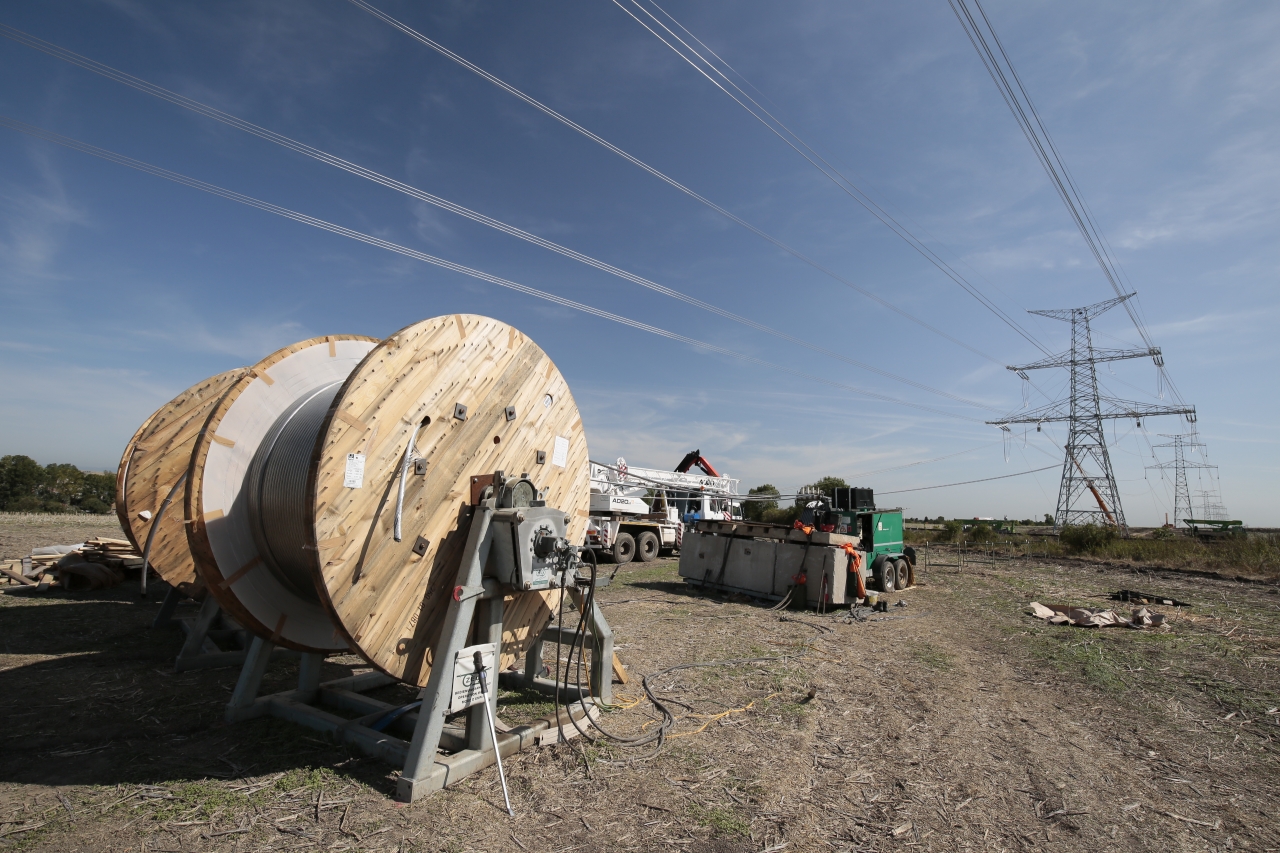

​Doba montáže jednoho stožáru (včetně tažení vodičů): ​3 měsíce
​Počet křížení se silnicemi: ​166
​Počet křížení se železnicemi: ​12
​Počet křížení s vodními nádržemi, řekami, kanály: ​30
​Počet křížení s jiným vedením: ​82



ČEPS, a.s.

ČEPS, a.s.
Elektrárenská 774/2
Praha 10
101 52
www.ceps.cz

EMC v instalaci

Vloženo: 30. 11. 2021
